瑞穂区 調剤薬局 現場紹介3

こんにちは。設計部の橋本です。

瑞穂区桜見町の調剤薬局 「ももたろう薬局」の工事現場を前回のブログに引き続きご紹介!!

6/16の前回では、断熱材の搬入までで終わっていました。

DSCF9530

次はこの断熱材を施工していきます。

13.壁の断熱

充てん断熱工法と言います。
木枠や下地材との間に隙間が無いよう、均一にはめ込み、釘留めしていきます。

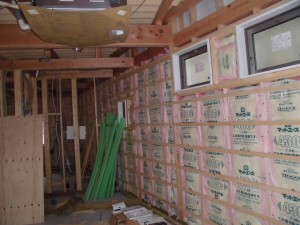

CIMG0969

14.小屋裏の断熱
天井裏に敷く様に断熱材を施工します。

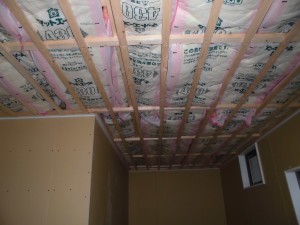

CIMG0988

15.壁下地

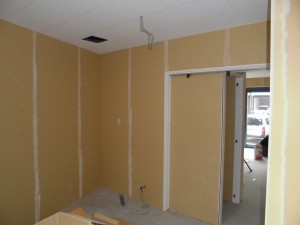

横に流れている胴縁と呼ばれる木材に、せっこうボードを取り付けていきます。
ビニルクロスをその上に張り付けるのですが、下地がしっかり施工されていないと、綺麗に仕上がりません。
ボードとボードの間は特に下地が浮きやすいので、パテを塗って平滑にしていきます。

CIMG1042

16.クロス貼り
ビニルクロスをせっこうボードの上に貼っていきます。
これが普段見慣れている壁の仕上げではないでしょうか?
意外と下地が浮かないようにするのは難しいです。

CIMG1063

17.床貼り
木の様に見えますが、塩ビシートと言う素材を貼っています。
お掃除などメンテナンスがし易く、水にも強いので、出入りの頻繁な店舗には向いた素材です。

CIMG1192

18.家具の据え付け
建物に合わせ家具工場で製作したものを、据え付けていきます。

IMG_0169

IMG_0170

IMG_0171

窓とカウンターが接する部分は外から見て目立つので、大きく曲面加工して気にならなくしています。

IMG_0174

外部に移って

19.外構工事

足場が取れて、建物が良く見える様になりました。
計画通りに出来ています。大丈夫です!問題ありません!

CIMG1186

アプローチにジャリを敷き詰めて、転圧していきます。

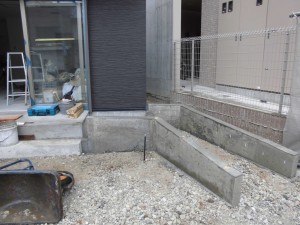

CIMG1066

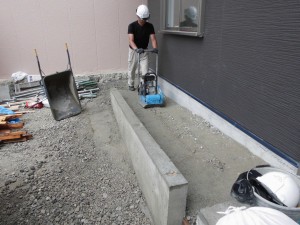

CIMG1068

アプローチ、犬走りにコンクリートが割れないようにワイヤーメッシュを設置して…

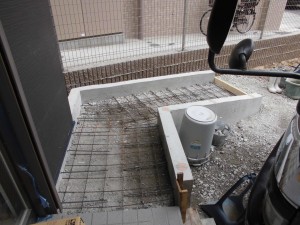

CIMG1183

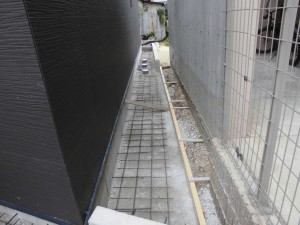

CIMG1184

ちなみに「犬走り」とは隣地と建物の間の小路の事を指します。
ワンちゃんしか通れないほど狭い道から来ているそうです。

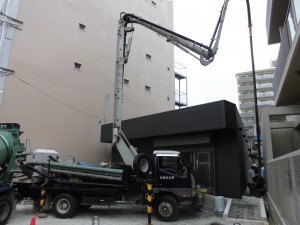

コンクリートポンプ車で細い所までコンクリートを流し込んで完成

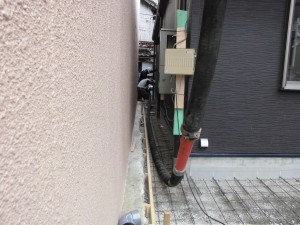

CIMG1187

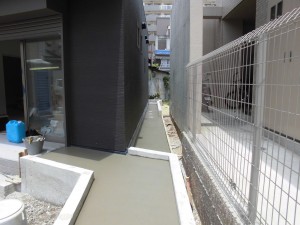

CIMG1194

駐車場の整備
ジャリをローラーで転圧しアスファルトを敷いていきます。

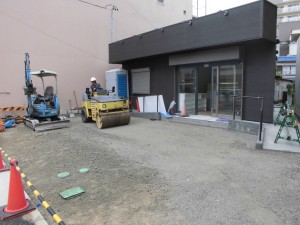

CIMG1216

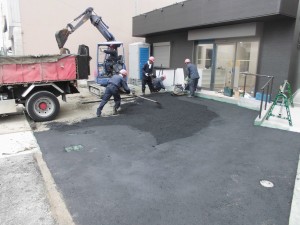

CIMG1226

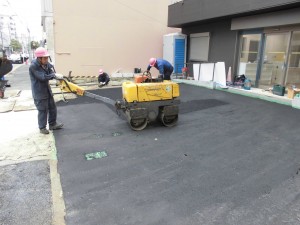

CIMG1227

ラインを引いて完成!

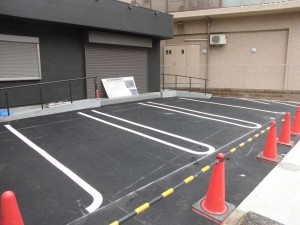

CIMG1292

20.サイン工事

今回はサインはアン・クリエーションさんにデザイン、施工をお願い致しました。
濃茶のバックにピンクの文字、桃のマークがとっても映えます。なかなかキュートですね!
サインがついてぐっと引き締まりました。

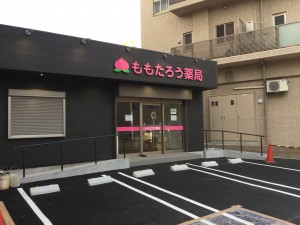

IMG_0204

IMG_0197

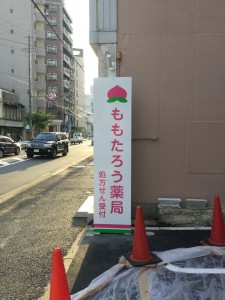

IMG_0205

IMG_02002

21.お引き渡し

建物が完成し、7 / 10お引き渡しを致しました。

IMG_0173

お使いの中で気づく点も今後出てくることと思います。

メンテナンスを含め、アフターケアもしっかりして行きますので、

完成で終わりではなく、末永くお付き合いさせて頂ければと思っています。

今後ともよろしくお願い申し上げます。

東海ビルド 橋本
