工事部の大野です。
今回は、天白区で工事を進めている13階建て 鉄筋コンクリ―ト造 ラーメン構造建築物の総合仮設計画に関してご紹介いたします。当プロジェクトは、13階建て高さ約44mと高層の建築工事です。大規模な建築工事には工事本体の申請の他、様々な仮設計画物の申請があります。その中で工事用足場にかかわる申請についてご紹介いたします。まず、10mを超える高さの足場で工事期間60日を超えて設置するときは、所轄労働基準監督署所長宛に工事着手30日前までに足場の設置届の提出が必要です。さらに31mを超える足場の設置には建設工事計画届の提出が工事着手15日前までに必要です。どちらも目的は事前に安全確認や問題点の改善を行い、作業者の安全や健康を守ること、第3者災害の防止に努めることが目的です。
こちらは現場が始まる前に計画した総合仮設計画書及び足場の図面です。

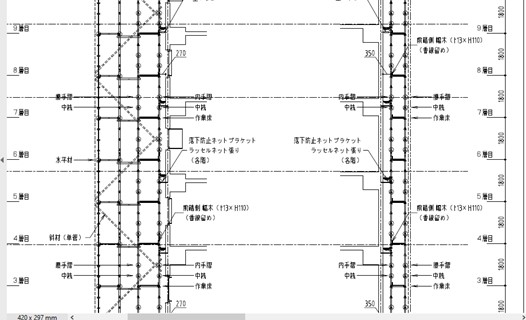

また、こちらは足場を横から見た詳細図面です。足場が倒れないようにするための壁つなぎや物が落下しないようにするための巾木、落下防止ネット、メッシュシートを計画して作業員及び歩行者の安全を確保するための計画をたてました。足場も台風などで転倒しては大変なことになるため、本工事の建物と同様構造計算をして役所に届出を提出します。

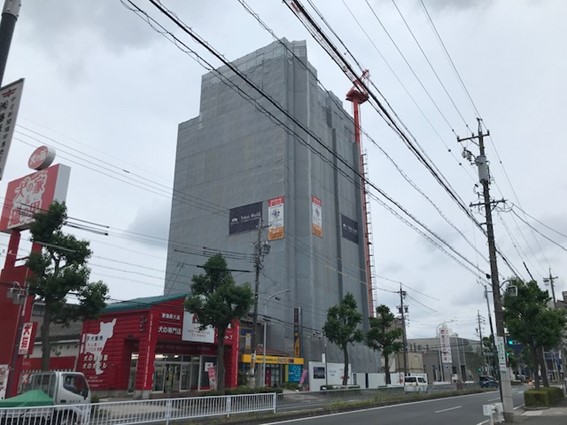

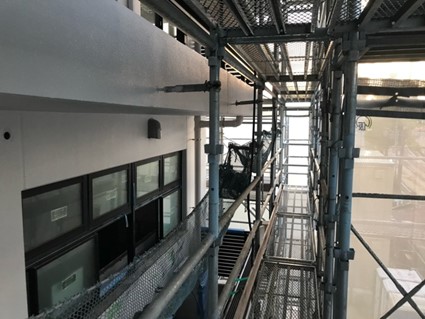

上記のとおり無事、計画通りの安全な足場を13階まで設置することが出来ました。まだ工事中ですが、工事完了まで日々安全管理に努めたいとおもいます。
