6月4日 曇天。

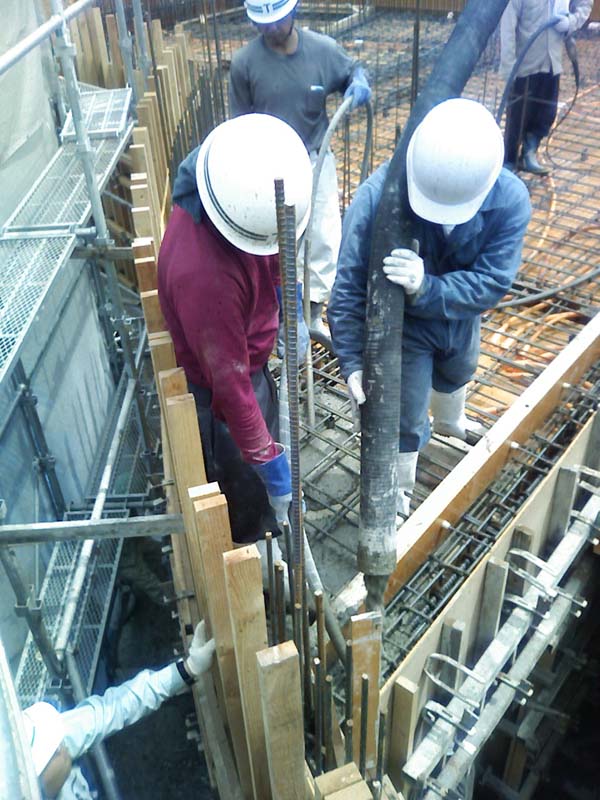

1階のコンクリートが打設されました。
今回は東海ビルド恒例、社員投入でコンクリート打設。
メンバーは設計部から私(森)と井上。営業部から丹羽と佐藤。工事部は担当の柘植と藤巻。
どんなメンバーかはhttp://www.tokai-build.com/corporate_info/staff.htmlを参照・・・
この面々に土工さん、電気屋さん、型枠大工さんなどなど万全の体制。

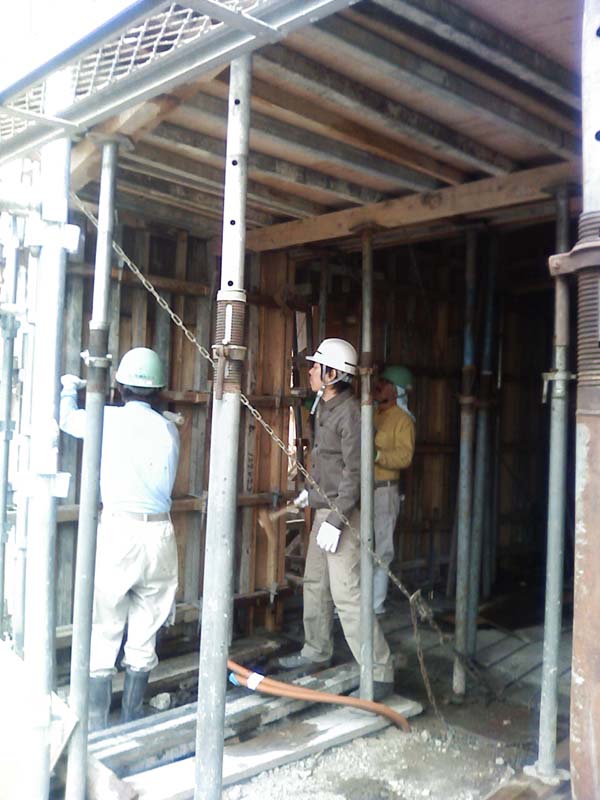

AM8:30 全員を集めて打設順序、打ち放し部分確認、危険予知ポイントなどをミーティング。
住宅地なので9:00まで待って打設開始です。
井上は私と一緒に生コンの監理。工場出荷時間・荷降ろし完了時間をチェックし、
基本的に工場出荷から90分を経過したコンクリートの打設は許可しません。
今回は特に一般に建築で使われる強度の1.5倍を越す強度のコンクリートを使用しているので
いつもに増して厳しい監理がされます。

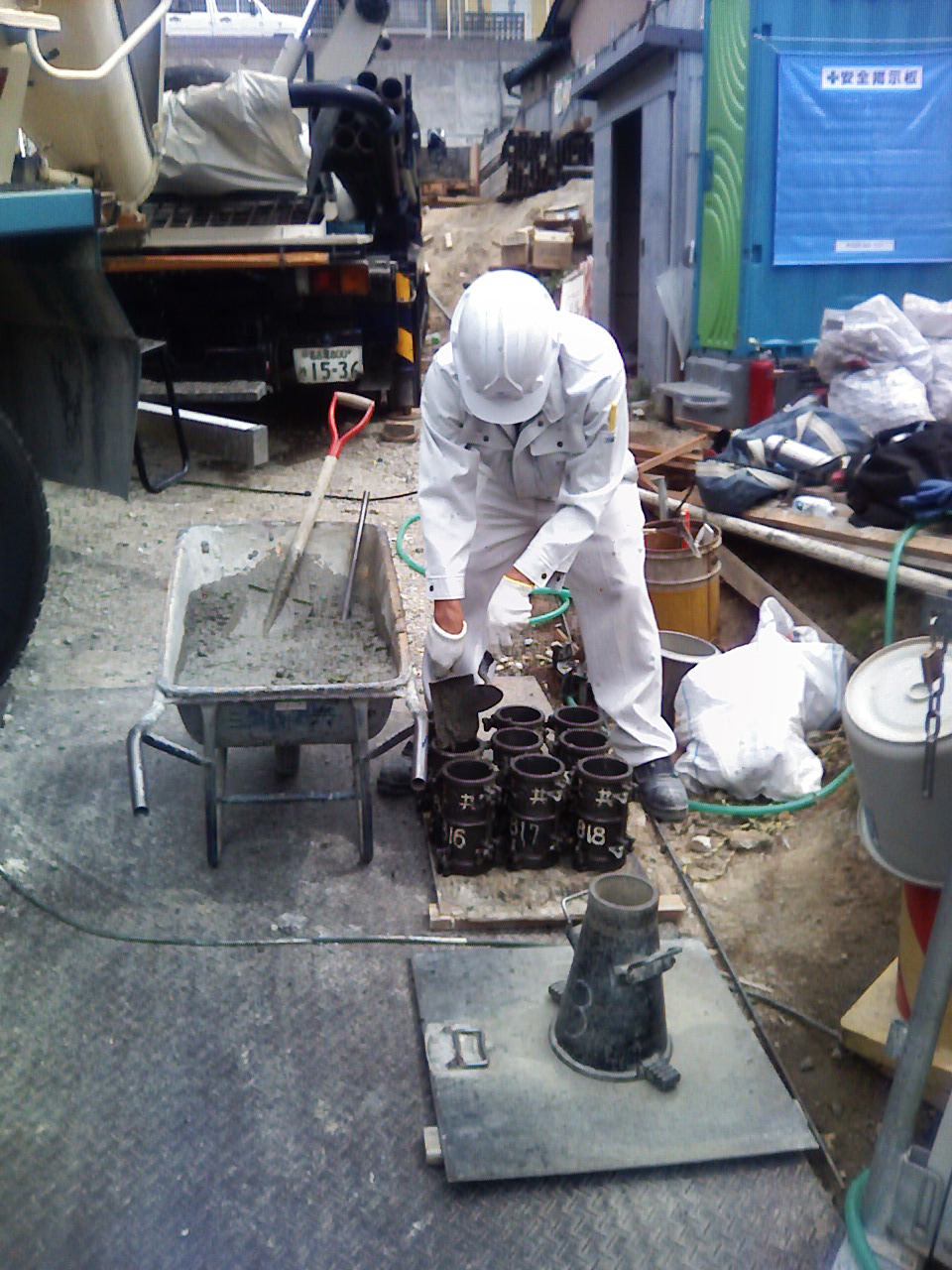

品質監理のためにテストピースを採取。
余談ですが・・・・

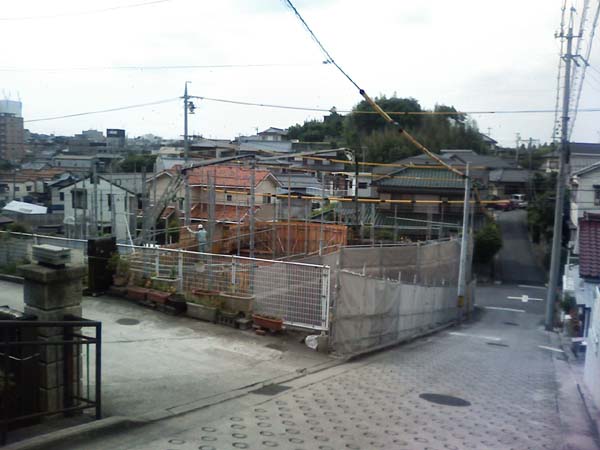

ここは建築現場というより造船所のドックの様相を呈しています。
